|
|
工程名稱:潘三礦礦井水處理技改工程 氣溫:28-14° 天氣:晴
一 |
5月16日施工進度完成情況 |
責任人 |
(一) |
拆除工程: |
|
1 |

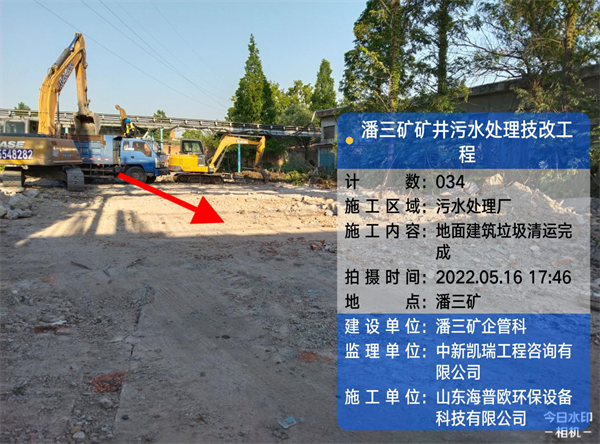

建筑垃圾清運:地面建筑垃圾清運(完成) |
常凱 |
2 |

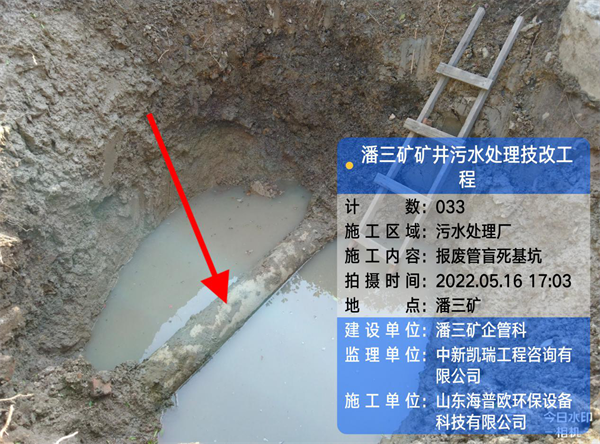

報廢管盲板:人機配合挖基坑(完成)安裝報廢管盲板(未施工,考慮制定不影響生產運行方案后施工) |
馬長淮 |
3 |

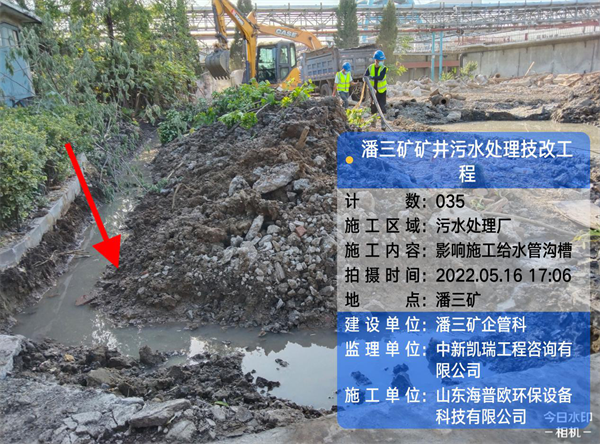

給水管道改道溝槽開挖(完成) |
|
(二) |
壓泥車間 |
|
1 |
濃縮池基坑:挖土方(未施工,原因污水廠運輸煤泥,開挖運土影響道路暢通) |
馬長淮 |
二 |
5月17日施工進度計劃 |
|
(一) |
拆除工程: |
常凱 |
1 |
管廊地下障礙物拆除、清運 |
|
2 |
報廢管盲板安裝:等待不影響運行方案 |
|
(二) |
壓泥車間 |
|
1 |
濃縮池基坑:挖土方,土方內轉矸孜山處 |
馬長淮 |
2 |
臨時運行水泵、壓泥機基坑開挖 |
馬長淮 |
(四) |
安裝工程 |
|
1 |
影響施工的給水管改道安裝 |
胡俊 |
三 |
施工人材機 |
|
1 |
施工班組人員安排:,鋼筋工2人、電焊工1人,瓦工2人。木工無工作面停工 |
|
2 |
材料:止水鋼板、剛性防水套管、預埋件17日進場; |
|
(1) |
止水鋼板、剛性防水套管、預埋件進場 |
|
(2) |
砂、石19日進場各1車(18日完善進場手續報批) |
聶小明 |
3 |
施工機械:小挖1臺,大挖1臺,運輸車輛2臺 |
|
四 |
質量控制: |
|
1 |
濃縮基坑開挖人機配合,基底預留200mm,嚴禁擾動基底土質,其工作面、深度嚴格規范要求施工 |
|
五 |
安全控制: |
|
1 |
拆除班組:挖掘機裝車嚴禁臂下行人,專人監護 |
馬長淮 |
2 |
濃縮池基坑:小挖掘機開挖,專人監護地下管網,堅決杜絕發生損壞地下管網安全事故 |
馬長淮 |
3 |
配電箱:人員撤離關閉總電源 |
聶兵 |
六 |
文明施工:生活區及施工區垃圾做到日清掃,確保生活區、施工區環境整潔。 |
蔡德兵 |
七 |
施工資料:止水鋼板材料進場報驗 |
余工 |
八 |
現場需要業主解決事宜:加藥間苗木盡快移植 |
業主 |
九 |
下周施工形象進度計劃 5月16日-5月22日 |
|
5月17日日管控施工施工進度計劃
工程名稱:潘三礦礦井水處理技改工程 氣溫: 28-14° 天氣:
(一) |
拆除工程 |
|
1 |
配套管廊地下障礙物拆除、垃圾清運:5月16日-5月17日 |
常凱 |
(二) |
配套管廊 |
|
1 |
基坑開挖:5月18日-5月19日 |
馬長淮 |
2 |
C15混凝土墊層:5月20日 |
蔡德兵 |
3 |
基礎底板鋼筋、模板安裝 5月21日-5月22日 |
蔡德兵 |
(三) |
壓泥車間 |
|
1 |
濃縮池基坑挖運:5月16日-5月17日 |
馬長淮 |
2 |
臨時水泵、壓泥機基礎人工挖基坑:5月17日-5月19日 |
馬長淮 |
3 |
水泵、壓泥機基礎、濃縮池砂石換填:5月18日-5月19日 |
馬長淮 |
4 |
濃縮池基礎墊層C15混凝土:5月20日 |
蔡德兵 |
5 |
濃縮池基礎鋼筋、模板安裝:5月21日-5月22日 |
蔡德兵 |
6 |
水泵、壓泥機基礎模板、C25混凝土:5月20日-5月22日 |
蔡德兵 |
備注:紅色字體都是必須完成的事宜
|
|||||||||||||||||||||
|
